干字当头开新局丨若羌项目建设火力全开
天山网-新疆日报记者 杜建辉
2月18日,南疆首个抽水蓄能电站——若羌县抽水蓄能电站施工现场,机械轰鸣,各类施工设备有序运转。
新华若羌抽水蓄能发电有限公司党委委员、副总经理吴天祥介绍,目前电站工程已全面进入建设阶段,各筹建期标段均已复工。通风兼安全洞开挖进尺已达1250米,预计6月底可实现贯通;进厂交通洞开挖进尺1050米,计划8月底顺利贯通。其他项目均按预定计划稳步推进,进展顺利。
据了解,若羌县抽水蓄能电站总装机容量210万千瓦,设计年发电量26.25亿千瓦时,总投资约156.7亿元,预计2031年全面建成投产。电站枢纽工程由上水库、下水库、输水系统和地下厂房等构成,具备连续满负荷发电6小时的能力,被誉为南疆电网的“超级充电宝”。
按工程规划,2月底,若羌县抽水蓄能电站下水库将正式开工建设;7月,输水发电系统也将启动施工;10月,上水库工程也将破土动工。届时,该电站将全面进入主体工程建设的关键时期。

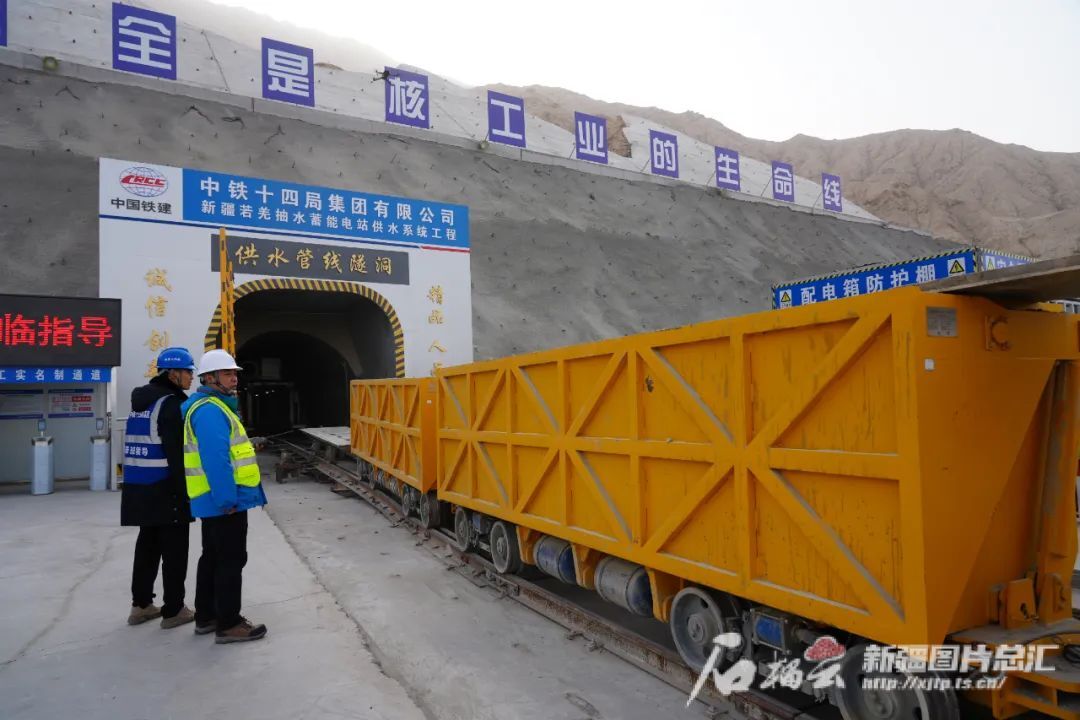

2月18日,若羌县抽水蓄能电站施工现场,供水管线隧洞TBM掘进、出渣。 周丽摄
中绿电若羌400万千瓦光伏项目是全国单体最大的“沙戈荒”光伏项目,该项目占地面积约76平方公里,去年12月成功并网。项目配套调相机工程自2月10日全面复工以来,目前已全面完成土建工程,现已转入设备安装阶段。“按当前施工进度,配套工程预计今年5月31日完成。”中绿电若羌400万千瓦光伏项目技术经理王丽峰说。
在若羌县卡尔恰尔萤石矿选矿厂建设项目施工现场,亦是一派火热朝天的景象。近300名建设者在各自岗位上熟练作业,该项目15个子项全面开工。
“目前,项目主厂房、综合维修车间以及化验室等基础、主体、屋面均已完成施工。子项目的基础施工也已陆续完成,当前正在进行主体部分的施工,力争在7月底实现投料。”若羌县卡尔恰尔萤石矿选矿厂建设项目负责人黄茂清说。
若羌县卡尔恰尔萤石矿选矿厂建设项目于去年8月开工建设。项目建成达产后,将实现年选矿量120万吨,年产值预计达9亿元,利税3亿元,可带动200多人就业。
当前,若羌县域内的重点项目相继开工,工业园区的新材料产业区、新能源装备制造区的企业陆续投入生产。这些企业的开工,不仅带来了新的产值增长点,还吸引了大量技术人才和劳动力,为当地就业市场注入活力,进一步完善了若羌县的产业生态。
若羌县发展和改革委员会主任左宝山表示,若羌县将全力为企业做好服务工作,主动对接企业需求,及时协调解决项目推进过程中遇到的各类困难和问题,以项目建设的“加速度”,跑出经济发展的“新高度”。

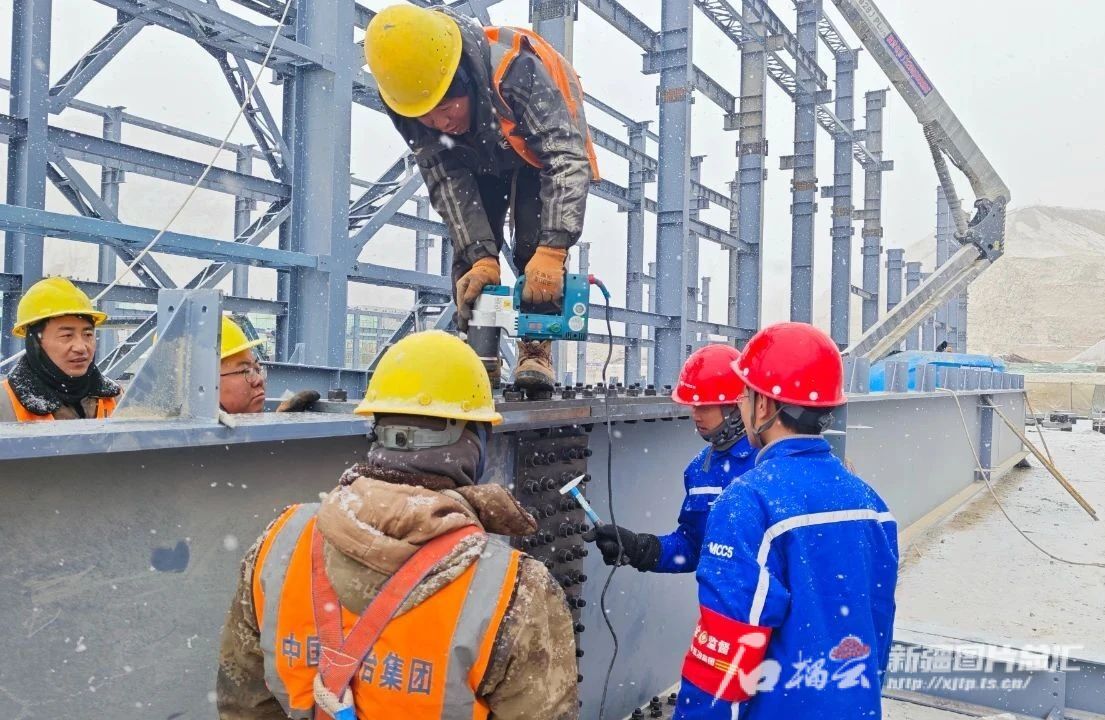

2月17日,若羌县卡尔恰尔萤石矿选矿厂建设项目施工现场,工人们正在作业。黑峥嵘摄
