通风排烟竖井贯通 哈密抽水蓄能电站有了呼吸之“肺”
天山网-新疆日报讯(记者逯风暴报道)9月2日下午,国网新源新疆哈密抽水蓄能电站(以下简称“哈密电站”)通风排烟竖井贯通,项目地下主副厂房至此有了可供顺利呼吸的“肺”。

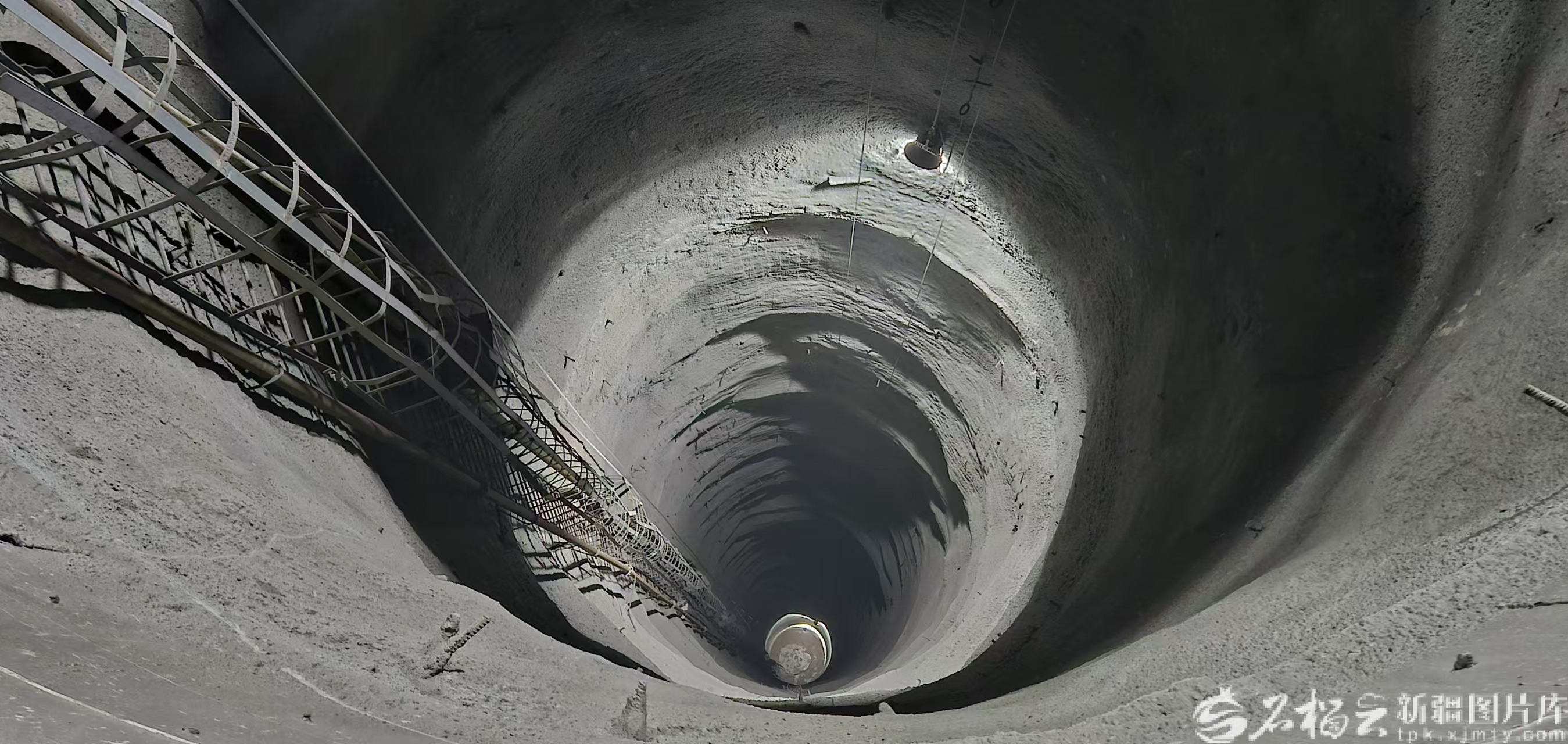

排风排烟竖井顺利扩挖完成。冯冬秋摄
哈密电站共设有8座竖井,承担通风排烟、调压等不同功能。通风排烟竖井是电站消防安全与通风保障的“生命线”工程,垂直深度达244.8米、内部直径为6.8米,于今年3月15日启动施工。
“通风排烟竖井深度深、直径大,施工区域地质条件复杂,我们决定采用反井钻施工技术开挖竖井。”中铁十四局集团有限公司新疆哈密抽水蓄能电站项目负责人宋辉星介绍。与传统钻井工艺不同,反井钻施工技术采用先从上向下钻导孔,导孔施工完成后在竖井底部安装导井反拉钻头,再从下向上反拉扩孔成型,形成直径2.4米的导井溜渣结构,最后竖井采用人工钻爆方式扩挖成直径6.8米的竖井。
竖井开挖前,建设者开展了多轮现场勘查,精准分析岩层分布规律,优化开挖路线与支护方案。施工中,建设者安排专职安全员全程值守,通过井下通讯系统实时沟通施工情况,严格落实“先通风、再检测、后作业”流程,确保施工安全。
“通风排烟竖井顺利开挖完成,为后续工程节点的顺利推进创造了有利条件。将同步推进电站主厂房等关键部位施工,力争早日实现并网发电目标。”宋辉星说。
哈密电站是国家水电重点建设项目,于2019年开工,主要承担新疆和西北电网的调峰、调频、储能、系统备用等任务,被称为“超级水电宝”,电站总装机容量120万千瓦,枢纽工程包括上水库、下水库、输水系统、地下厂房及开关站等,预计2028年全面建成投产发电,届时对优化新疆能源结构、保障电网安全稳定运行具有重要作用。
